新闻阅读
发布
2026-09-11
第
33 / 40

观点资讯 NEWS

全部RSS
  1. 2026-10-10AI 急缺湿实验?
  2. 2026-09-30AI4S 大模型吃不掉的创业机会
  3. 2026-09-27国产 AI 算力:内蒙买电,南洋租芯
  4. 2026-09-27万卡集群的老登与新贵
  5. 2026-09-20Engram:AI 还缺哪种存储?
  6. 2026-09-14一场价值两万亿的减速呼吁
  7. 2026-09-13表外担保 5000 亿美元,英伟达会是 20 年前的思科吗?
  8. 2026-09-11北美数据中心的离网狂欢,与后院里的中国电力设备
  9. 2026-09-09AI 芯片贴钻石:三个月后的工程进度表
  10. 2026-09-09AI 热到要用钻石?
  11. 2026-09-03AI 液冷不仅没凉,连光模块都来接水了
  12. 2026-09-03AI 液冷:真的「凉了」吗?
  13. 2026-09-01AI 的下一场战争:谁能让 Agent 自己进化?
  14. 2026-08-31当模型学会了黑客攻击,GPU 云连门都没锁
  15. 2026-08-30为什么 AI 服务器要用 PTFE?
  16. 2026-08-26OpenAI 第一颗自研芯片,为何让英伟达紧张
  17. 2026-08-24机器人喊了几十年狼来了,这次为什么值得信一次
  18. 2026-08-10当 GPU 开始学 ASIC 的活,博通该担心吗?
  19. 2026-08-10AI 越便宜,这个行业越烧钱
  20. 2026-08-074.5 万美元到 1600 美元,宇树用一种关节跑了八年
  21. 2026-08-05为什么 AI 总缺 InP(磷化铟)
  22. 2026-08-03云计算,怎么突然从「吞金兽」变成了「印钞机」?
  23. 2026-07-30西安:DRAM 的种子,为何没有长出长鑫?
  24. 2026-07-28为何 OpenAI Prism 根本不是 Overleaf + ChatGPT
  25. 2026-07-25CUDA 护城河正在被 AI Agent 填平
  26. 2026-07-18AI 时代最难的判断:技术不断颠覆,商业原则从未改变
  27. 2026-07-03Google 下一代 TPU 封装转向 Intel EMIB-T
  28. 2026-06-27AI 缺胶(Underfill,TIM)?
  29. 2026-06-27MLCC 暴涨:是物理逼的,还是炒的?
  30. 2026-06-22GPT-4.5:两年时间 OpenAI 憋了多大的?
  31. 2026-06-21AI 缺「电」(不只是缺电)?
  32. 2026-06-19AI 缺「布」(电子布)?
  33. 2026-06-19去了一场 AI 硬件分享会,结论是:这波没戏
  34. 2026-06-19Harness 工程:好马配好鞍
  35. 2026-06-19GEO 的过去、现在与未来
  36. 2026-06-19Cloudflare 是 Agent 基础设施提供商吗
  37. 2026-06-19Agent:Make CLI Great Again
  38. 2026-06-19A-RAG:2026 年,知识库升级了
  39. 2026-06-19春节前后的两件大事,和 2026 年的 AI 商业模式
  40. 2026-06-19当 TCB 被吹成「AI 卖铲人」,市场算错了三件事

文章信息 INFO

发布
2026-09-11 18:37
字数
1,042
阅读
约 3 分钟
标签
电力 · 数据中心
原文
本站首发
正文 STORY
ESC 返回列表

北美数据中心的离网狂欢,与后院里的中国电力设备

美国此前挥舞大容量电力系统禁令,试图把中国电力设备死死挡在公共大电网门外。六个月过去,算力工厂为了抢先通电,集体绕开审批瘫痪的电网,一口气砸出七十五吉瓦的自备天然气电厂。公网防线被彻底架空,数千亿急救订单直接涌向了围墙内的表后微网。

封面图

美国此前挥舞大容量电力系统禁令,试图把中国电力设备死死挡在公共大电网门外。六个月过去,算力工厂为了抢先通电,集体绕开审批瘫痪的电网,一口气砸出七十五吉瓦的自备天然气电厂。公网防线被彻底架空,数千亿急救订单直接涌向了围墙内的表后微网。

一、算力一天入账两亿,惩罚性关税降级为加急费

并网排队要五年。

公共输电网被层层行政审查卡死。前沿大模型单座吉瓦级算力中心,每年推理软件服务进账千亿美元,算下来单日入账两亿多美元。太贵了。欧美本土变压器排期三年起跳,而每座自备电厂造价在五十亿美元上下,开机哪怕拖延一个月,损失的真金白银就足以买下一整座大型发电厂。

算力开发商完全抛弃了度电成本考量。价格随便开。面对百分之二十五甚至更高的惩罚性关税,北美买家连价格谈判都直接省去。

金盘科技在墨西哥工厂开足马力,工人们三班倒赶工组装特种干式变压器与预制电力舱,九个月内整套送达施工现场。设备进场。数据中心技术团队现场直接收货并网。硅谷大厂全额吸收了高昂税费,原本用来限制贸易的高额关税,在极度暴利的算力账本前直接退化成了特快加急费。

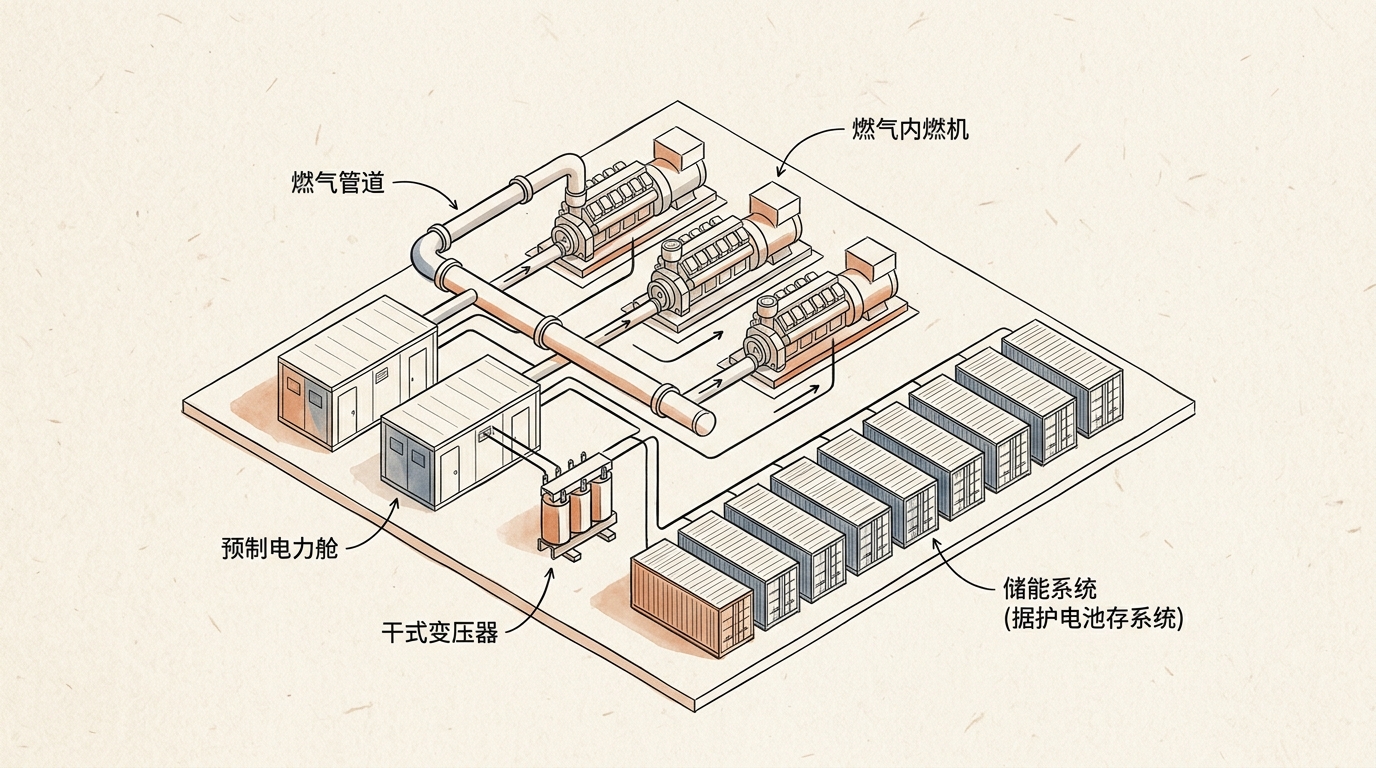

离网供电拓扑示意

二、重型燃机排期瘫痪,传统往复机借壳反杀

通用电气与西门子的重型燃气轮机排期已经排到二零三零年以后。全美只剩下约一万名特种高压锅炉工,人手短缺让联合循环电站施工进度全面失控。算力巨头不再等待大燃机,全面转向单机几兆瓦且交付周期仅需二十个月的大马力往复式内燃机。

奥斯汀与达拉斯周边荒漠里,OpenAI圈地部署五百多台大型往复机。潍柴动力多年前控股的美国老牌上市公司PSI,在芝加哥工厂满负荷运转,发电机组打着纯正的美国本土制造标牌与环保认证,核心机械铸件与动力系统由国内快速海运补给。最传统的柴油与燃气内燃机穿上本土合规外衣,迅速吃下巨额自备电厂订单。

三、离网物理铁律发威,强制挂上储能保命

电厂点火之后,现场工程师撞上了更狠的电气物理墙。

千卡万卡GPU集群在进行并行训练时,几百毫秒内负荷跳变十几兆瓦,剧烈震荡足以扭断燃机轴系。转轴受不了。独立微电网没有大电网提供旋转惯量,逆变器短路电流只有额定值的一点几倍,发生电气短路时甚至无法可靠触发断路器脱扣。

物理学容不得半点侥幸。

机房一旦跳闸,几万张加速卡瞬间报废。开发商彻底放弃税收补贴执念,给每座燃气机组强行配建一半容量的电池储能柜,得州荒漠的机房外墙边,特斯拉集装箱储能系统整齐列队,内部装满宁德时代供应的磷酸铁锂电芯。电气物理的保命需求,硬生生把关税防线撕开了一条通道。

大电网筑起的重重关卡,在算力暴利和物理定律面前不堪一击。当算力开机时间以秒折算成美元,谁能在车间按时造出耐用的变压器和动力总成,谁就攥住了北美数据中心最关键的水龙头开关。
