新闻阅读
发布
2026-09-27
第
38 / 40

观点资讯 NEWS

全部RSS
  1. 2026-10-10AI 急缺湿实验?
  2. 2026-09-30AI4S 大模型吃不掉的创业机会
  3. 2026-09-27国产 AI 算力:内蒙买电,南洋租芯
  4. 2026-09-27万卡集群的老登与新贵
  5. 2026-09-20Engram:AI 还缺哪种存储?
  6. 2026-09-14一场价值两万亿的减速呼吁
  7. 2026-09-13表外担保 5000 亿美元,英伟达会是 20 年前的思科吗?
  8. 2026-09-11北美数据中心的离网狂欢,与后院里的中国电力设备
  9. 2026-09-09AI 芯片贴钻石:三个月后的工程进度表
  10. 2026-09-09AI 热到要用钻石?
  11. 2026-09-03AI 液冷不仅没凉,连光模块都来接水了
  12. 2026-09-03AI 液冷:真的「凉了」吗?
  13. 2026-09-01AI 的下一场战争:谁能让 Agent 自己进化?
  14. 2026-08-31当模型学会了黑客攻击,GPU 云连门都没锁
  15. 2026-08-30为什么 AI 服务器要用 PTFE?
  16. 2026-08-26OpenAI 第一颗自研芯片,为何让英伟达紧张
  17. 2026-08-24机器人喊了几十年狼来了,这次为什么值得信一次
  18. 2026-08-10当 GPU 开始学 ASIC 的活,博通该担心吗?
  19. 2026-08-10AI 越便宜,这个行业越烧钱
  20. 2026-08-074.5 万美元到 1600 美元,宇树用一种关节跑了八年
  21. 2026-08-05为什么 AI 总缺 InP(磷化铟)
  22. 2026-08-03云计算,怎么突然从「吞金兽」变成了「印钞机」?
  23. 2026-07-30西安:DRAM 的种子,为何没有长出长鑫?
  24. 2026-07-28为何 OpenAI Prism 根本不是 Overleaf + ChatGPT
  25. 2026-07-25CUDA 护城河正在被 AI Agent 填平
  26. 2026-07-18AI 时代最难的判断:技术不断颠覆,商业原则从未改变
  27. 2026-07-03Google 下一代 TPU 封装转向 Intel EMIB-T
  28. 2026-06-27AI 缺胶(Underfill,TIM)?
  29. 2026-06-27MLCC 暴涨:是物理逼的,还是炒的?
  30. 2026-06-22GPT-4.5:两年时间 OpenAI 憋了多大的?
  31. 2026-06-21AI 缺「电」(不只是缺电)?
  32. 2026-06-19AI 缺「布」(电子布)?
  33. 2026-06-19去了一场 AI 硬件分享会,结论是:这波没戏
  34. 2026-06-19Harness 工程:好马配好鞍
  35. 2026-06-19GEO 的过去、现在与未来
  36. 2026-06-19Cloudflare 是 Agent 基础设施提供商吗
  37. 2026-06-19Agent:Make CLI Great Again
  38. 2026-06-19A-RAG:2026 年,知识库升级了
  39. 2026-06-19春节前后的两件大事,和 2026 年的 AI 商业模式
  40. 2026-06-19当 TCB 被吹成「AI 卖铲人」,市场算错了三件事

文章信息 INFO

发布
2026-09-27 10:39
字数
1,881
阅读
约 5 分钟
标签
算力 · 电力
原文
本站首发
正文 STORY
ESC 返回列表

国产 AI 算力:内蒙买电,南洋租芯

受大模型参数膨胀与万卡集群扩张的驱动,2026年二季度 BAT三家大厂的自由现金流历史首次集体转负。

封面图

受大模型参数膨胀与万卡集群扩张的驱动,2026年二季度 BAT三家大厂的自由现金流历史首次集体转负。当大厂的巨额资本开支,国内受制于东部高昂电价与严苛能评,海外受制于先进制程芯片断供的情况下,科技大厂顺势构建了一套精密的双向套利系统,北上内蒙古套利廉价绿色电力,南下马来西亚柔佛套利合规尖端芯片。

塞北算力账本,内蒙古成为全国电价飞地

国家节能审查制度明确规定,年耗能超过1万吨标准煤的算力中心未获能评批复严禁开工。随着该项制度演化为刚性的能耗要求,广东省等沿海省份连续数年停发一线城市机房配额。2023年中,广东省能源局现场查处腾讯清远机房超批复规模13倍扩建,督促电网按核准额度限制供电,彻底封堵了沿海机房违规扩建的路径。在沿海增量指标全面收紧的倒逼下,算力集群只能沿着政策指定的枢纽向内陆纵深转移。

而大模型预训练属于重计算工况,对毫秒级网络时延脱敏,但对度电成本极度敏感。内蒙古西部坐拥全国规模最大的风电与光伏装机,且由蒙西电网独立供电。作为全国唯一脱离国网与南网体制的省级电网,蒙西电网拥有自主的多边电力交易机制与独立定价权,能将到户综合电价压缩至每度0.35元以下,相较一线城市每度0.65到0.8元的工商业电价直接减半。

按照一座运行功率100MW的智算中心每年8000小时高负荷运转测算,单体机房年耗电量达到8亿度。度电成本每降低0.3元,单栋机房每年即可直接省下2.4亿元电费支出。同时,内蒙古高纬度环境带来常年低于摄氏6度的平均气温与漫长冬季,机房大部分时间依靠室外自然冷源和间接蒸发冷机组散热,无须启动高功耗机械压缩机,促使整体运行PUE稳定控制在1.15以内。

除了电价与冷量,地理距离构成了另一重物理支撑。呼和浩特与乌兰察布地处距离北京400到500公里的传输半径内,光纤单向时延被严格控制在10毫秒以内。大模型长周期预训练的工作负载能完全消化这一微小延迟,从而充分获取电费减半的成本优势。

内蒙古开阔平整的地质条件消除了多层混凝土建筑的容积率约束,推动机房建造全面转向工业装配式。世纪互联在乌兰察布巴音园区推行大跨度全钢结构方案,主跨18到24米的钢梁构件全部在工厂完成预制,运抵现场后通过螺栓直接吊装拼接,楼面铺设压型钢板后仅浇筑薄层细石面层,现场彻底免除支模绑筋与28天混凝土湿作业养护。

前排地基开挖的同时后排钢架同步立起,屋顶直接吊装模块化蒸发冷机组,外立面快速悬挂预制保温夹芯板,推动100MW机房在9到12个月内完成全封闭交付。极速工期结合成熟的本土机电设备,使国内单座100MW数据中心的机电建造成本降至3亿美元,相较2021年降幅达26%,仅为美国同等规模15亿美元建造成本的五分之一。机房土建通缩释放的充沛现金,全数调拨给了芯片和服务器。

南洋芯片飞地,柔佛海峡边的离岸突围

然而,国内机房建造成本再低,算力的扩张依然受到先进制程芯片供给的约束。

国产先进制程晶圆代工产能与先进封装良率有限,外部高算力芯片禁运层层收紧。在前沿大模型参数量朝着万亿MoE持续膨胀的压迫下,头部大厂必须维持顶尖芯片的物理接入。

在地缘与技术的缝隙中,马来西亚柔佛依仗独特的区位显现出战略价值。柔佛紧邻全球网络核心枢纽新加坡,跨海峡光纤单向传输时延不足2毫秒,可直接挂载东南亚国际互联网交换中心,同时当地具备连片平整的土地与较为宽松的电网扩容环境。

面临先进制程断供与网络接入诉求,中国超大规模科技平台将柔佛选定为出海算力的核心承接地。四年内,中国巨头在海外的数据中心租赁负荷从不足200MW暴增到2000MW,未来规划管线直奔4000MW,超过八成密集分布在柔佛。

秦淮数据海外主体Bridge DC在柔佛Sedenak打造的超级园区,大半建筑被字节跳动包揽。借助海外中立实体与离岸租赁合约,大厂在柔佛合规部署数以万计的英伟达H100、H200与Blackwell芯片。

高密算力排布极其密集。机柜功率密度从传统的8kW直接拉高到40kW甚至80kW,配合芯片级冷板液冷系统高负荷运转。柔佛机房白天承担TikTok全球推荐算法与电商交易,夜间承接前沿模型架构的切片实验与大规模训练。

双重飞地并立,大模型算力的现实工程解

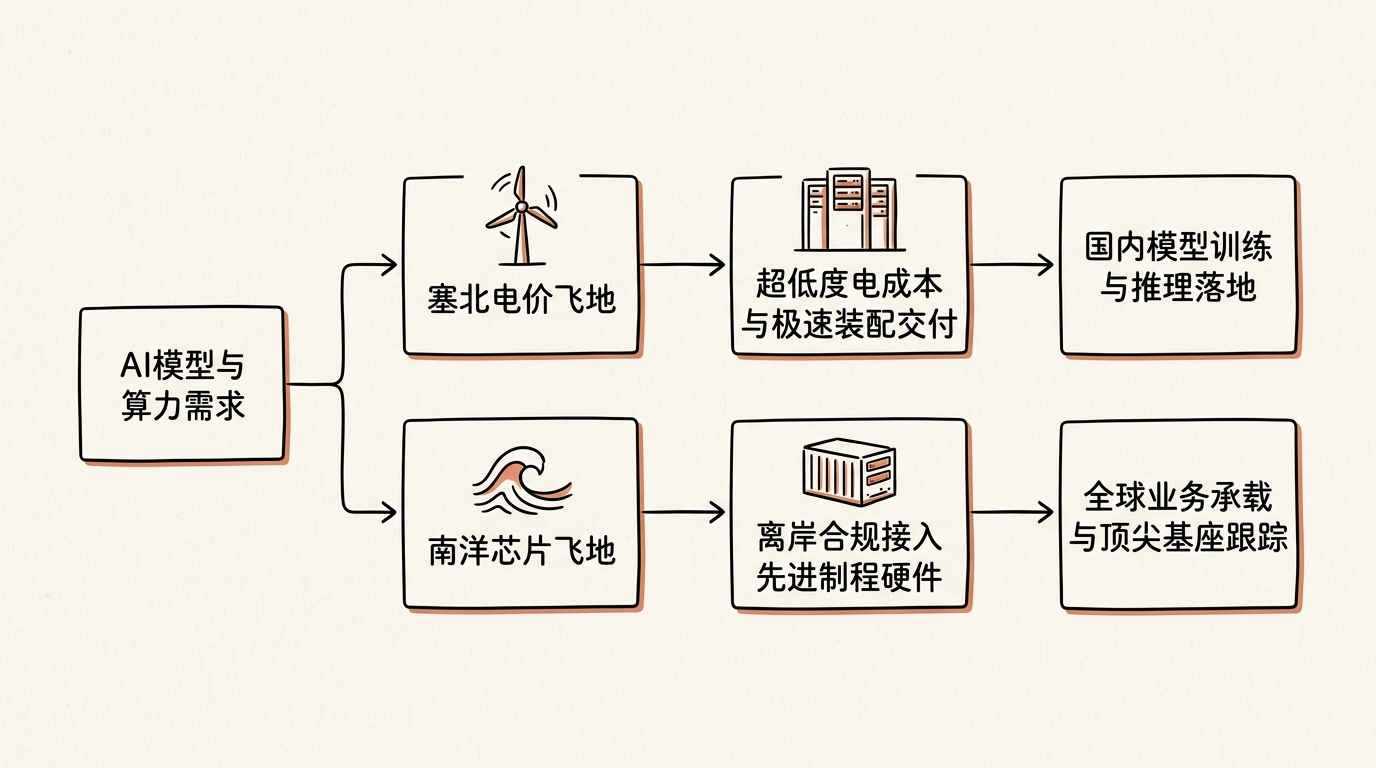

算力双重飞地工程流向图

国内高昂电费与能评指标收紧双重施压,促成内蒙古廉价绿电的大规模套利空间。高端芯片禁运与先进制程受阻,催生柔佛海外合规芯片的集中套利通道。两处基地在工程机制上互为镜像,构成了中国科技公司应对双重硬约束的现实方案。

国内形成的装配式钢结构和模块化机电建造能力,随着中资出海潮成建制输出到了柔佛。在欧美开发商于东南亚遭遇变压器交付延误、工期拖长与供应链通胀的环境下,中资工程队从国内调运集装箱式电力模块与制冷机组,一年内将热带泥地推平成排高密机房,以极高的周转速度赚取海外高租金回报。

这种双向套利锁定了算力分工的现实格局。内蒙与大同的自建集群,承担国产算力芯片万卡调优、国内模型训练与日常推理业务。海外柔佛的庞大机架群,负责支撑全球业务扩张与世界前沿模型技术跟踪演进。两块飞地依托统一的中国基建供应链,撑住了这轮超级算力周期的底盘。
